Энергетики продолжают подготовку теплосетей Назарово к отопительному периоду 2026–2027 годов. После проведения гидравлических испытаний горячая вода уже вернулась в большинство домов. В настоящее время специалисты устраняют оставшиеся повреждения на трубопроводах перед началом отопительного сезона – эта работа необходима, чтобы обеспечить жителям надежное теплоснабжение в зимние месяцы.
Сейчас без горячей воды остаются 12 многоквартирных домов, часть социальных объектов и частных жилых домов. В поселке Бор сегодня вечером планируется восстановить горячее водоснабжение в домах № 2, 4, 6а на улице Черняховского и № 7 на улице Ленина. В ближайшие дни горячая вода вернется также в дома № 76 и 78 на улице 30 лет ВЛКСМ.

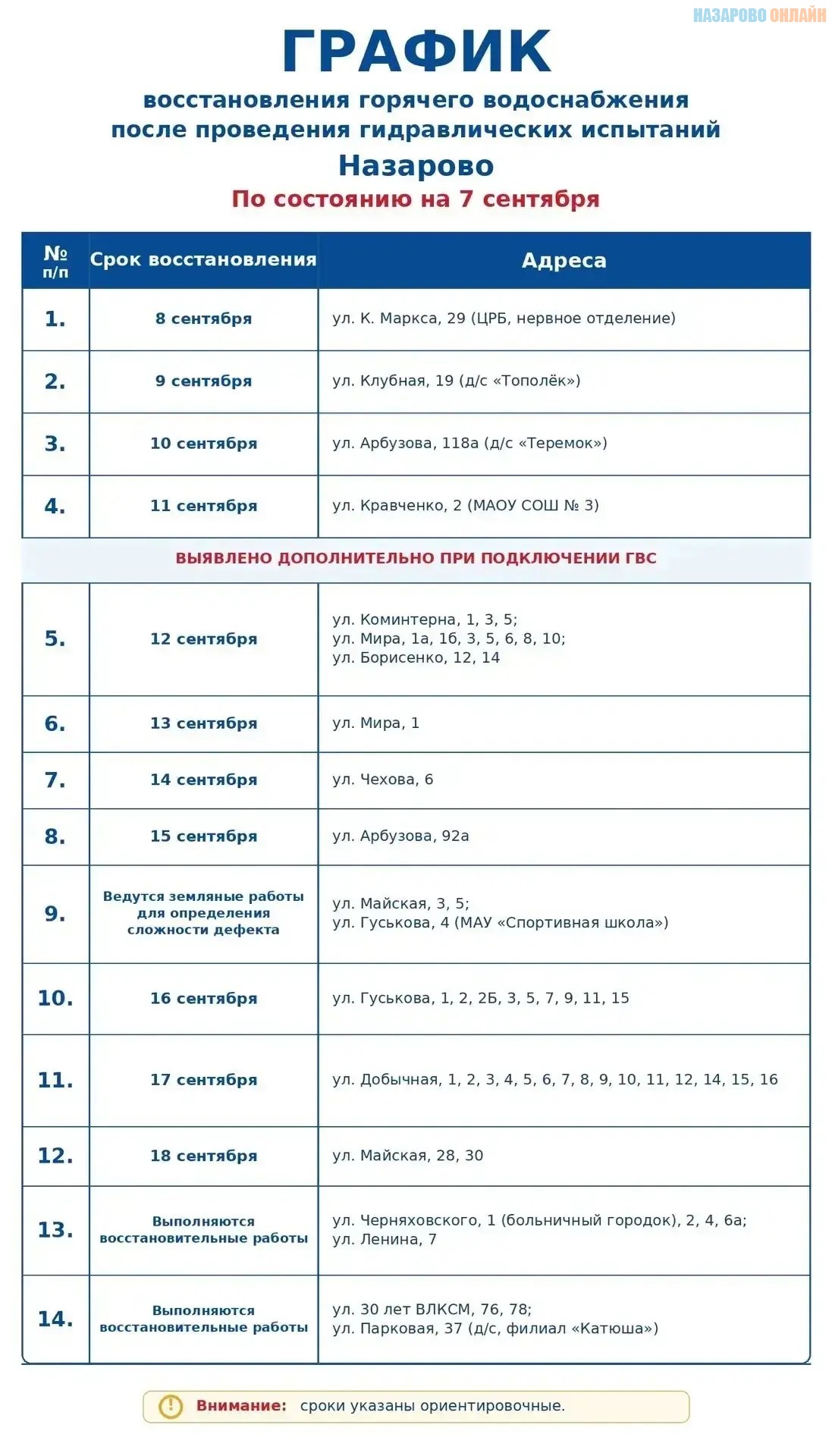

Жители города могут ознакомиться со сроками устранения повреждений в графике восстановления горячего водоснабжения, при этом специалисты обращают внимание, что сроки являются ориентировочными и зависят от сложности конкретного порыва.
Одним из наиболее сложных участков остается поселок Горняк. При этом важно учитывать, что в этом году зона ответственности Назаровской ГРЭС значительно расширилась: по концессионному соглашению энергетикам дополнительно передали более 30 км теплосетей. Часть этих трубопроводов имеет высокий износ, отдельные участки длительное время фактически оставались без надлежащего обслуживания. Поэтому в ходе подготовки к зиме специалисты выявили 25 повреждений: 13 – во время гидравлических испытаний и ещё 12 – при последующем подключении и заполнении сетей. Выявление таких дефектов на подготовительном этапе позволяет устранить их до начала холодов, а не столкнуться с повреждениями уже в отопительный сезон.
«В основном, выявленные порывы носят точечный характер. Это подтверждает, что наша планомерная работа по обновлению теплосетей дает свои положительные результаты, сокращая площадь повреждений на трубопроводах. Большинство выявленных повреждений уже устранено. По оставшимся участкам сейчас идут земляные, сварочные и ремонтные работы. Стремимся порывы устранять оперативно», – комментирует генеральный директор Назаровской ГРЭС Дмитрий Морозов.
Обновление теплосетей в Назарово ведется последовательно из года в год. За последние три года энергетики заменили около 7 км трубопроводов. В 2026 году в рамках ремонтной кампании уже обновлено 1,99 км теплосетей в однотрубном исполнении из них: 0,87 км – подрядным способом и 1,12 км – хоз. способом, а общий объем замены составит 2,5 км. Инвестиции в обновление инфраструктуры превысят 110 млн рублей. Своевременная замена изношенных трубопроводов и устранение выявленных повреждений – один из ключевых факторов надежности теплоснабжения: именно такая подготовка позволяет системе выдерживать высокие нагрузки в период зимних морозов.
